Estos son los trabajos realizados para desmontar Zorita

Según el programa actual ya se ha ejecutado el 95%.Los trabajos de demolición de Zorita terminarán en 2022

zorita despues del desmantelamientoAsí quedará la zona una vez terminado el proceso. De momento en la imagen simulada no aparece el ATI (almacén temporal de residuos) que no podrá eliminarse mientras no haya un almacén centralizado/ ENRESA

La imagen de la zona en la que se ubicaba la central nuclear de Zorita ya ha cambiado totalmente de aspecto. Desde su inicio en 2011 ya se ha completado el 95% del proceso y ahora los trabajos siguen centrados en las demoliciones. El grado de avance del proyecto se sitúa en torno al 95% de ejecución.

El fin de las demoliciones, según el programa actual, está previsto durante 2022 “aunque la seguridad y el rigor técnico que guían este tipo de proyectos priman sobre el calendario según afirman desde la propia empresa”. Una vez finalizado el proceso de demoliciones quedará el desarrollo de la fase de vigilancia radiológica final del emplazamiento.

Hay que recordar que la central nuclear José Cabrera, ubicada en Almonacid de Zorita, fue la primera central nuclear que entró en operación en nuestro país, en 1968. Tras 38 años de funcionamiento se puso fin a su actividad por Orden Ministerial, el 20 de abril de 2006. Se trata del primer desmantelamiento completo de una central nuclear en España.

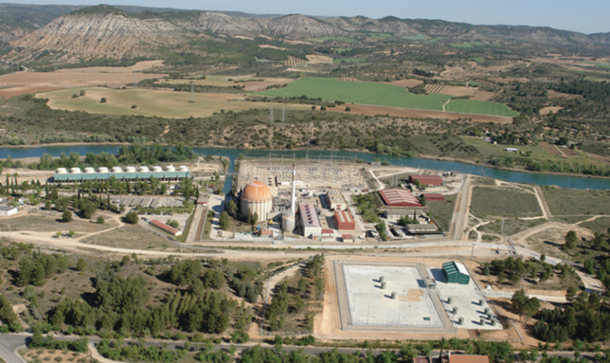

zorita antes del desmantelamientoEsta es la zona que ocupaba la central cuando estaba en pleno funcionamiento / ENRESA

Evolución del proceso de desmantelamiento

Estos son los trabajos que se han realizado desde 2011 año en el que comenzó el proceso de desmontaje. años

2011. Inicio de los desmontajes en zonas radiológicas.

2012. Comienza la segmentación bajo agua de los internos del reactor.

Acondicionamiento en el Edificio Auxiliar de Desmantelamiento del primer contenedor con residuos procedentes del reactor.

2013. Finaliza la segmentación de los componentes internos del reactor de la central. Comienzo de los trabajos de desmontaje del generador de vapor.

2014. Inicio del corte bajo agua de la vasija del reactor.

2015. Finaliza la segmentación de la vasija del reactor y el desmontaje del generador de vapor. Finalización del desmontaje de componentes / sistemas zonas radiológicas de los Edificios Auxiliar y de Contención.

2016. Segmentación del blindaje biológico del reactor y descontaminación de edificios.

Instalación y pruebas de la planta de lavado de suelos.

2017. Descontaminación de edificios.

2018. Descontaminación de edificios. Demolición chimenea. Desmontajes radiológicos finales.

2019. Desclasificación de edificios, descontaminaciones, demoliciones y excavaciones.

2020. Demolición y excavaciones. Caracterización final.
